固定單價合同,工程變更導致工程量增加超過15%綜合單價調整
固定單價合同,報價浮動率為20%,工程變更導致工程量增加超過15%,投標價(P0)5元/m2,招標控制價(P2)為15元/m2,=
根據建設工程計價書上給的公式,P0≤P2*(1+15%)時,新綜合單價P1=P0為5元/m2;

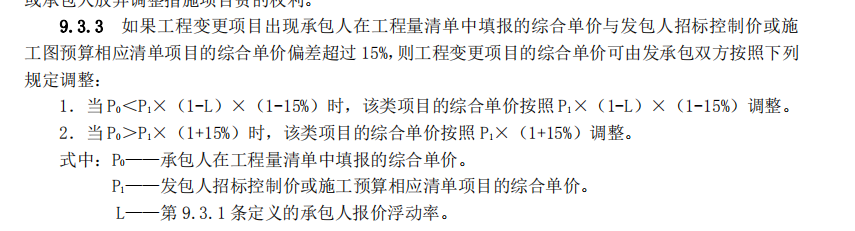

但是根據13清單計價規范9.3.3,投標價與控制價偏差15%時
投標價5<15*(1-20%)*(1-15%)=10.2,按照9.3.3公式,新綜合單價為10.2元了。
應該以哪個為準呢,具體怎么調整?
全部回答
(3)
首答僅用{{minutesHtml}}
-
已采納
教材上和規范相同。
2021-01-21 08:44:38
-
按合同執行
2021-01-20 23:53:49
-
不管怎么變更,只有合同規定都一律按合同執行
2021-01-21 09:09:57
-
固定單價,工程量按實際完成計算,非工程量清單招標的項目,招標人提供的暫估工程量,有一些是按項或者按批為單位的項目,結算時工程量怎么按實調整,還是維持原來的1項
-
想問問,這個綜合單價的調整格式是出自哪個規范條目,我在《建設工程工程量清單計價規范》 GB 50500-2013沒找到。
-
因重大變更引起結算工程量遠遠大于招標清單工程量,如何處理?【備注:合同約定固定綜合單價合同】
有一個項目,招標圖紙與施工圖紙變化太大(工程量遠大于15%),因重大變更引起結算工程量遠遠大于招標清單工程量,如何處理?【備注:合同約定固定綜合單價合同】
