北京21定額,為什么同一個工程拆分后現場管理費比原來多了合不上?

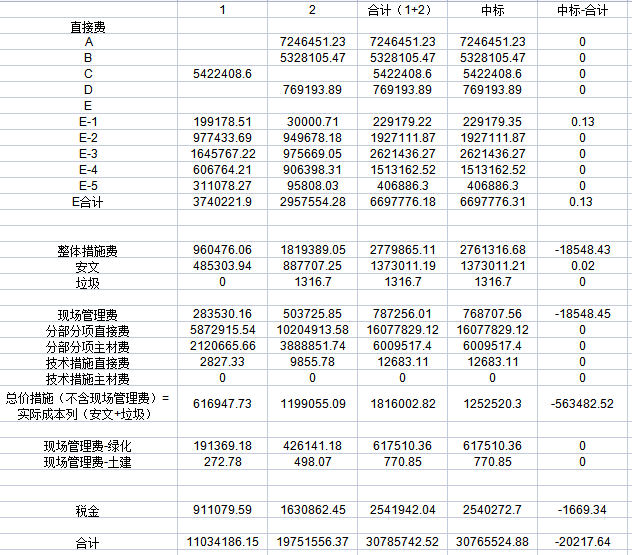

通過對比發現是費用指標欄里的ZJCSJXCGL總價措施(不含現場管理費)的數據對不上,但是在軟件中該項是由軟件直接計取的,怎么會合不上呢?
2023-07-21 10:09:54 補充
2023-07-21 10:11:37 補充
全部回答
(1)
首答僅用{{minutesHtml}}
-
明細和匯總都對不上,別說拆分文件 了。
