造價分析里的人工費與人材機匯總中的人工費合計為啥不一樣?
全部回答
(2)
首答僅用{{minutesHtml}}
-

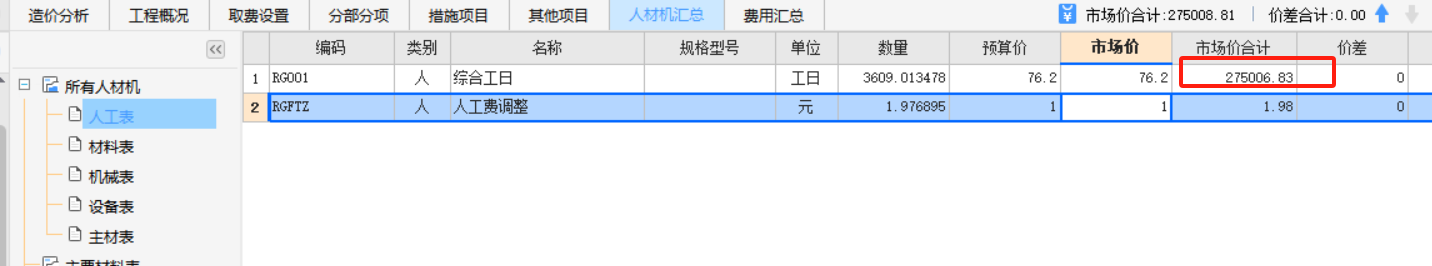

前者是按市場價計入的;后者是按預算價76.2計入的,不含差價導致
是不是單位工程未選全?
2024-08-09 14:37:07
-
造價分析中僅匯總了分部分項的人工費用,措施項目的人工費用并未包含。
你可以用分部分項人工費+措施項目人工費+價差合計 應該就等于你看到的人材機匯總表中的人工費 (會有些許誤差)
(你圖中的人工費并未調差 調差后會出現價差)
