合同的單價中超高降效、洞庫施工與總價措施費是否沖突?
合同的單價中超高降效、洞庫施工與總價措施費是否沖突?

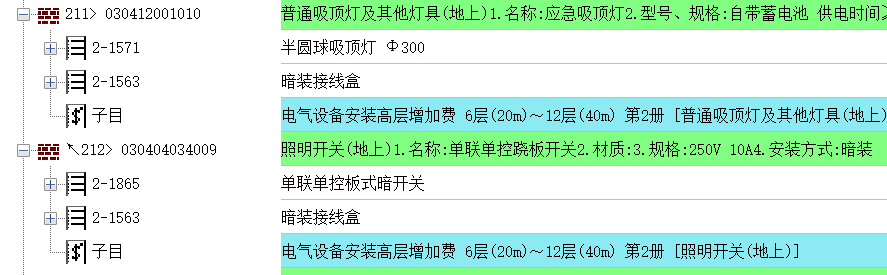

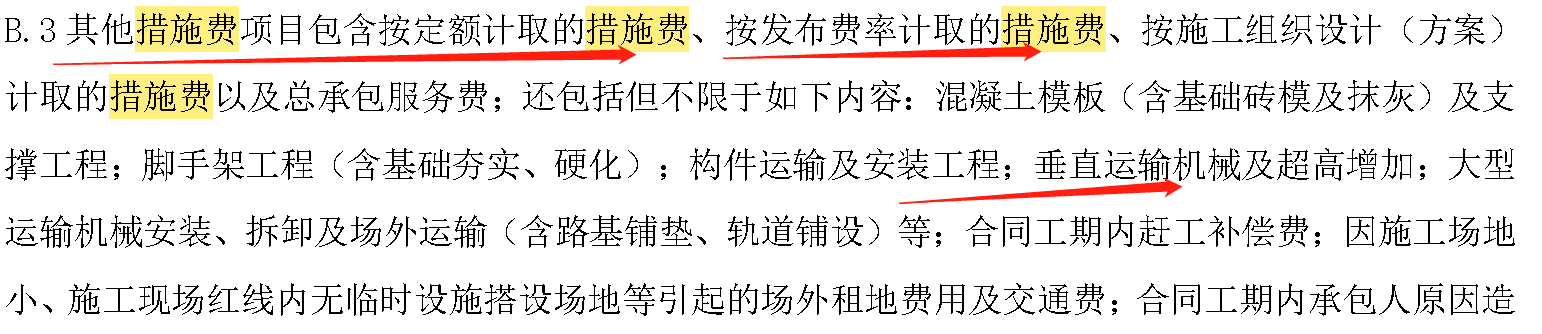

我方作為總承包與建設方執行合同的措施費是按照平米包干(見截圖1),執行(中標)清單中子目中地上部分 有高層增加和地下部分的暗室施工,現在結算審計依照圖1中條款審減清單中的高層增加和暗室施工,請問應不應該扣減?
2023-12-04 21:47:31 補充
總承包與建設方執行合同的措施費是按照平米包干,包干的措施費包含截圖一中的內容,請注意圖二中標清單中的高層增加費,我想知道依照合同約定此部分費用審計該給不給?
全部回答
(1)
首答僅用{{minutesHtml}}
-
沒有沖突,按各自的規定和實際工程達到的條件去計算就可以了
2023-12-04 12:26:57
-
是單價合同,中標價已寫在合同內,在結算時,甲方要乙方出具采用使用措施費的證據,否
是單價合同,中標價已寫在合同內,在結算時,甲方要乙方出具采用使用措施費(二次搬運費、夜間施工增加費等)的證據,否則不讓計取措施費,雙方在合同沒有異議。是否合理?
-
合同約定變更價款僅計取稅金,不再計取任何其他費用,應該如何理解合同中這個約定,管理費、利潤、規費、安全文明施工費、總價措施費還需要計取嗎,如果不計取參考原合同的綜合單價就會發生變化,怎樣才是正確的?
-
總包合同中總包管理費的計算基數為分包合同中標價,分包合同為固定總價合同。結算時,分包合同的施工范圍減小,那總包合同的總承包管理費的計算基數是否應為縮小范圍后的合同中標價。
