拉森IV型鋼板樁怎么計算
挖排水溝臨時用拉森IV型鋼板樁,5千多米排水溝,不能一次挖5千多米,需要2年時間,鋼板樁應該怎么計算費用。是打拔一次算一次費用嗎,還是安時間算費用。
全部回答
(3)
首答僅用{{minutesHtml}}
-
5000*2/鋼板樁每個的接合寬度
套取市政定額(打拔鋼板樁/設備進場/支撐)

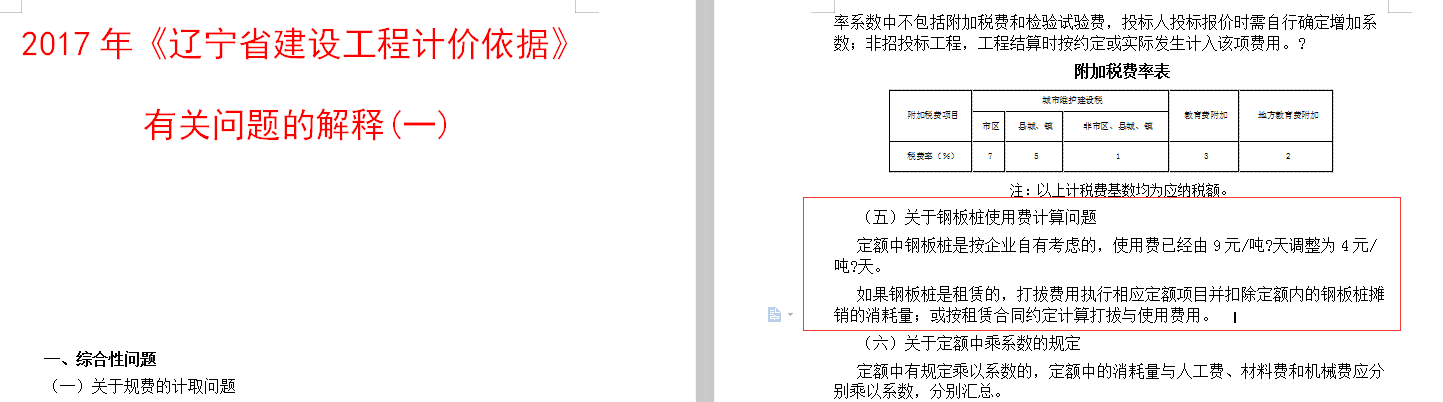

如果擱置時間太久,需要按照購置或者租賃天數的費用進行簽證處理。
首次提交 2023-01-04 14:30:29 最近修改2023-01-04 14:32:44 (修改過1次)
-
安裝費是按打拔一次的費用。
材料可以按租賃+折舊費計算。
2023-01-04 14:30:51
-
按鋼板樁總重量計算,分別計算支護天數
