簽證洽商問題
你好 在審計時乙方做的結算洽商簽證里做的是清單,這樣在審計過程中能否變動他的固定單價 因為有些固定單價偏高 可能有些子目還套用錯誤 這種情況下怎么處理比較好 謝謝大師指導
全部回答
(6)
首答僅用{{minutesHtml}}
-
這句要看與投標清單是不是統一的清單描述,如果與投標清單一致,是不宜修改的。
如果是新組價的,就可以按合理性修改。
2018-04-17 08:17:49
-
答;由于設計變更,所產生的工程,應按合同約定的方法進行簽證和結算,一般是按清單結算,如果合同約定是中標時的綜合單價,則應執行這一規定。
2018-04-17 08:18:03
-
審計時,原則上簽證項目與原投標清單(項目特征描述)相同或相近、相似的,就用原投標清單(鎖定綜合單價后復用清單),沒有相同的清單,就作為新增項目,由乙方組價報業主單位審核,如果發現乙方組價偏高或子目套用錯誤的地方是可以進行合理性修改的。
2018-04-17 08:27:13
-
你得看合同,合同最大,合同中如果有約定,清單中沒有的項參考合同中的就近原則,那么不管是貴了還是便宜了,都不易改動
2018-04-17 08:29:46
-
先看看合同是否有相關特殊約定,看一看合同約定的變更、增加項目的結算方式是清單形式,也就是參考原清單單價,與原清單相同或相近的,參考原清單單價,沒有的重新組價;還是變更增加項按定額組價,若沒有,一般情況下,以清單招投標的,結算也走清單,中標清單單價是不能動的,變更洽商增加的清單項目與原清單相同或相近,就需要參考原清單單價,不論原清單組價是否過高或過低,至于說原清單沒有類似項目的,反正也是重新組價,就不存在受原清單組價形式的影響了,據實組價就可以了。此外,如果合同明確約定的變更洽商內容執行某某定額結算的話,那好了,就算是有和原清單項有相同的清單項目,審計也可以給不執行,避開原組價形式過高或過低的錯誤組價,據實重新組價(僅限于變更增加內容哦)
2018-04-17 09:17:55
-
請參照清單計價規范
2018-04-24 17:29:58
-

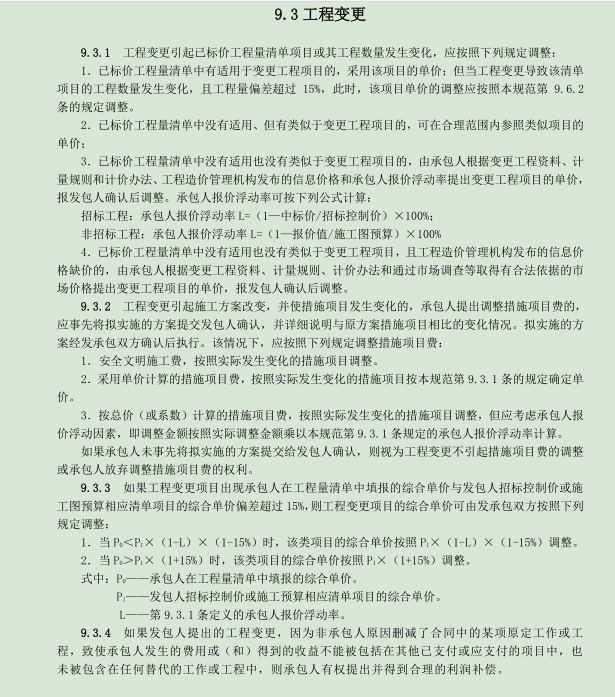

如圖,原中標預算是按照鋼纖維井蓋上的預算,根據此洽商,我是不是可以,把中標預算里的檢查井井蓋的錢數減去,然后單獨在上一個球墨鑄鐵的井蓋清單定額,井座啥的不變,變得只是井蓋,對嗎
-
在合同沒有詳細約定時,變更洽商在沒有類似和相同項目時,組價時的人工費和材料費應該怎么調整?是按投標時的價格還是按施工期的價格?
-
我套12米的DE300波紋管,正常套定額,單獨在計算挖土和回填,這個費用,是不是跟60型挖掘機和管工的費用沖突呢??? 像這種情況 應該怎么辦呢??
-
項目里面有一些拆除的東西,合同上也寫了,沒寫的拆除當時走了簽證。現在要結算了,審計因為東西女已經拆除了,他們沒辦法核量了,讓把合同上的拆除工程在補個現場簽證單,有必要嗎?
