材料結算單價的確定
合同約定的材料漲跌風險為5%,中標材料單價為3300,而在施工期間材料單價一直在下降,超過了5%的風險期間,材料的結算價應如何確定?

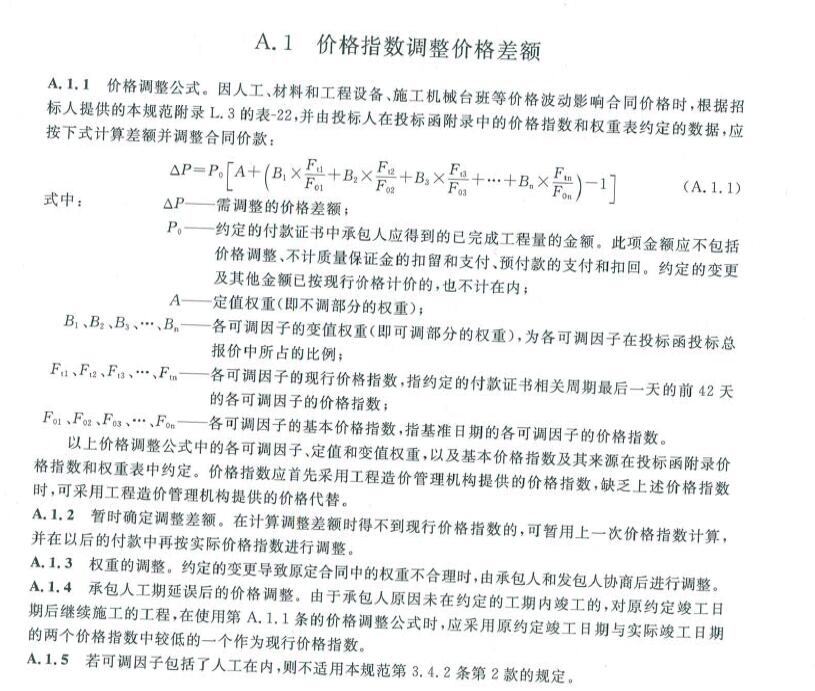

補充問題: 合同約定中按價格指數調整價格差額
全部回答
(1)
首答僅用{{minutesHtml}}
-

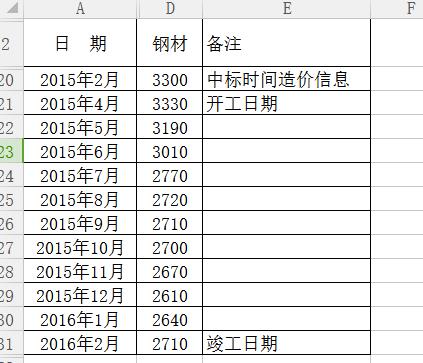

前提是要根據約定市場價的計算方式,如用不同時期的材料,至于是要用不同時期的價格累計計算加權平均價,如果嚴格的還要根據不同時期的材料用量進行計算加權平均,如:(2500元(一月)*50立方+2600元(二月)*60+2550元(三月)*85.........)/(50+60+85......)=加權平均價格。
2017-09-10 22:45:49
