因甲方原因,工程停工的人工費索賠

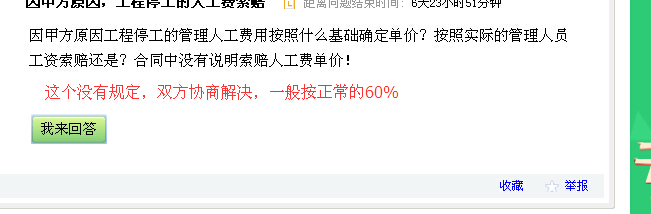

因甲方原因工程停工的管理人工費用按照什么基礎確定單價?按照實際的管理人員工資索賠還是?合同中沒有說明索賠人工費單價!
全部回答
(5)
首答僅用{{minutesHtml}}
-
已采納、關于停工損失費的索賠
承包人按照雙方約定進入施工現場后,因發包人原因造成連續停工超過24小時,且不存在轉移施工機械和人員的必要條件,發生的停工損失,由發包人承擔,并應按索賠程序辦理。
停工損失費的索賠應按發承包雙方約定計算,無約定或約定不明確的可參照下式計算:
施工機械停工損失費=停工天數×陜西省建設工程施工機械臺班價目表單價×0.4
施工人員停工損失費=施工現場所有工作人員停工總工日數×基期綜合日工資單價
周轉性材料停工損失費=停工天數×周轉性材料租賃單價/天
上述周轉性材料是指,模板及支架、腳手架鋼管、扣件等。
這個是《陜西省建設工程工程量清單計價費率》中規定的,你可以參考看看。
2015-09-24 09:09:24
-
索賠管理費就是,不能僅僅包括管理人工費。根據合同工期求出每天分攤的管理費,然后用:每天分攤管理費*停工天數=索賠管理費。
2015-09-23 16:42:50
-
按定額信息價員的人工工資按人工的工日數支付,包括管理人員。
2015-09-24 05:03:43
-
2015-09-23 15:31:53
-
你好,可以按你們當地最低日工資水平計算,不能按正常工資水平算。
2015-09-23 15:39:17
