金非錫比 2014-07-18 07:36:58 | 山西省 安裝 | 2839查看 7回答
排水預留洞封堵
排水立管前期的預留洞 后期要進行封堵 封堵就涉及到封堵材料及吊模 那山西定額這塊怎么計算 如何計價 謝謝
全部回答
(7)
首答僅用{{minutesHtml}}
-
已采納排水立管前期的預留洞后期要進行封堵封堵就涉及到封堵材料及吊模,山西2011安裝工程預算定額第八冊管道安裝相應定額子目不包括開洞口、堵洞口工作內容。實際發生的開洞口、堵洞口工作項目套用第八冊第一章第八項“附屬項目”中的開洞口、堵洞口相應定額子目。
2014-07-18 08:12:13
-
2014-07-18 16:01:43
-

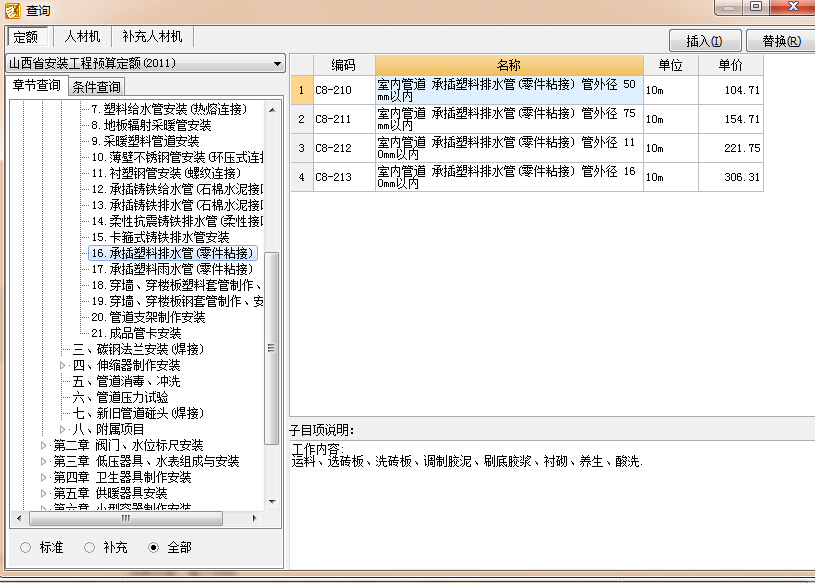

排水管道子目的工作內容:
留堵洞眼、切管、調制、對口、熔化接口材料、黏接、管道、管件及管卡安裝、灌水試驗。2014-07-18 09:22:35
-
這一項不能再次計算了,已經綜合在途徑與安裝配合的相關子目單價中了。
2014-07-18 07:41:30
-
不能單獨計算的,新建工程已包括在安裝工作內容了。
2014-07-18 07:46:09
-

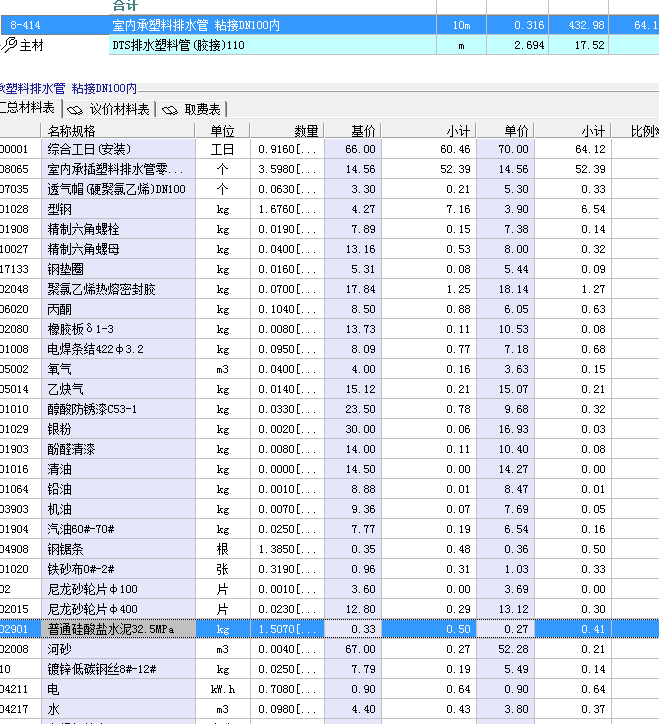

前期的預留洞,后期封堵及吊模,已綜合在定額內,不能另外計取。下圖定額材料中的水泥、河沙,就是用于封堵的;
2014-07-18 07:51:49
-
回復:是否包含在排水管道安裝子目中,必須查看定額子目的工作內容確認,并不是找到了什么子目;如果排水管道安裝定額子目工作內容包含了其工作內容,則不得重復計算;不包含的時候可以按當地的打堵洞子目執行。
2014-07-18 08:56:53
